干法施工,便于过程穿插施工;
施工简单,垂直度、平整度高,可实现免/薄抹灰;
砌块强度高、收缩少,减少后期抹灰空鼓开裂风险。
本文基于中天集团项目实施的高精砌体示例,来现场学习一下施工工艺。
施工工艺

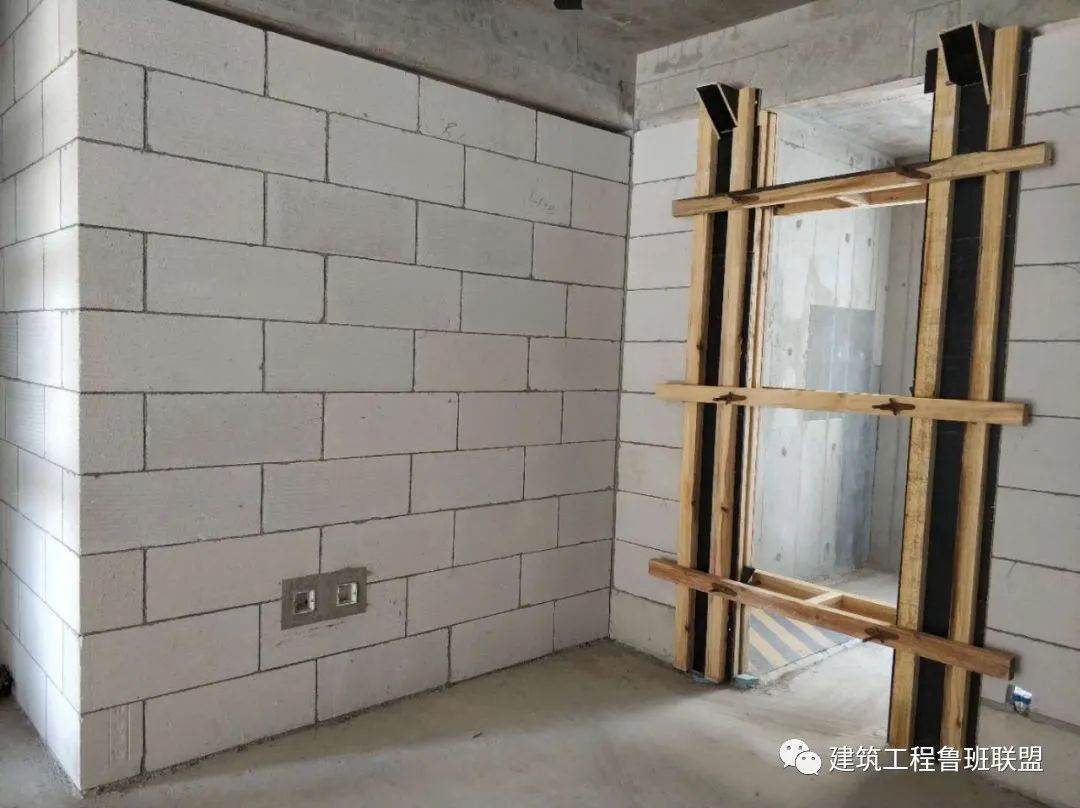

1、导墙高度优化,配合砌体排版调整导墙高度,减少非标砌块的型号,降低材料损耗。
2、墙体排版,便于异型砖集中加工,降低材料损耗。
3、砌体排版图粘贴到现场相应位置,指导作业人员正确分料、组砌,提升施工能效。

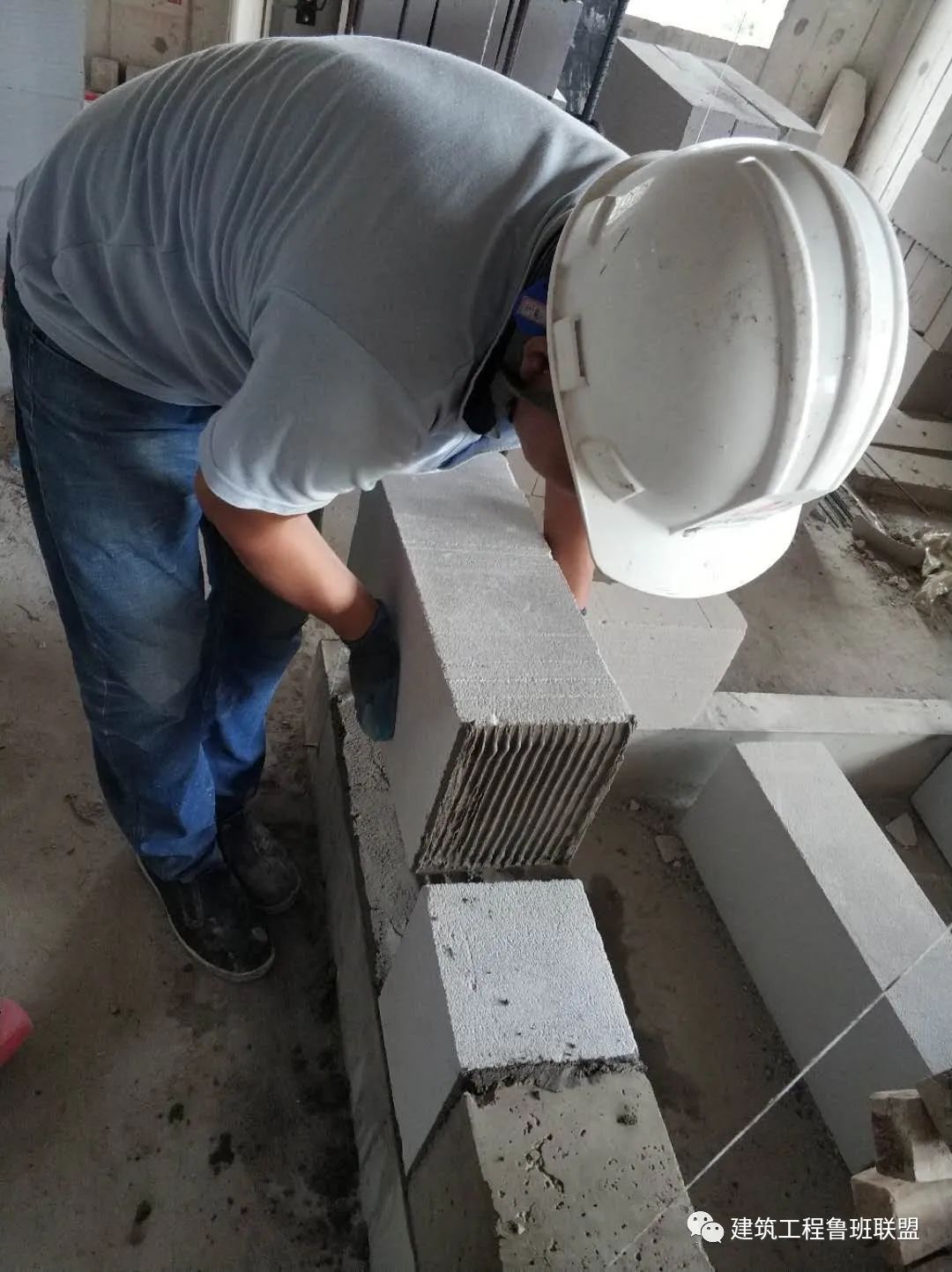

排版策划 现场实施
事先进行二次结构的施工放样,要求弹出墙体双面控制线,以便控制墙体的位置和抹灰层厚度。同时,要求弹设门窗洞口边线、建筑1M线、墙柱竖向轴线、植筋位置线,并做好标识,以便检查和指导施工。

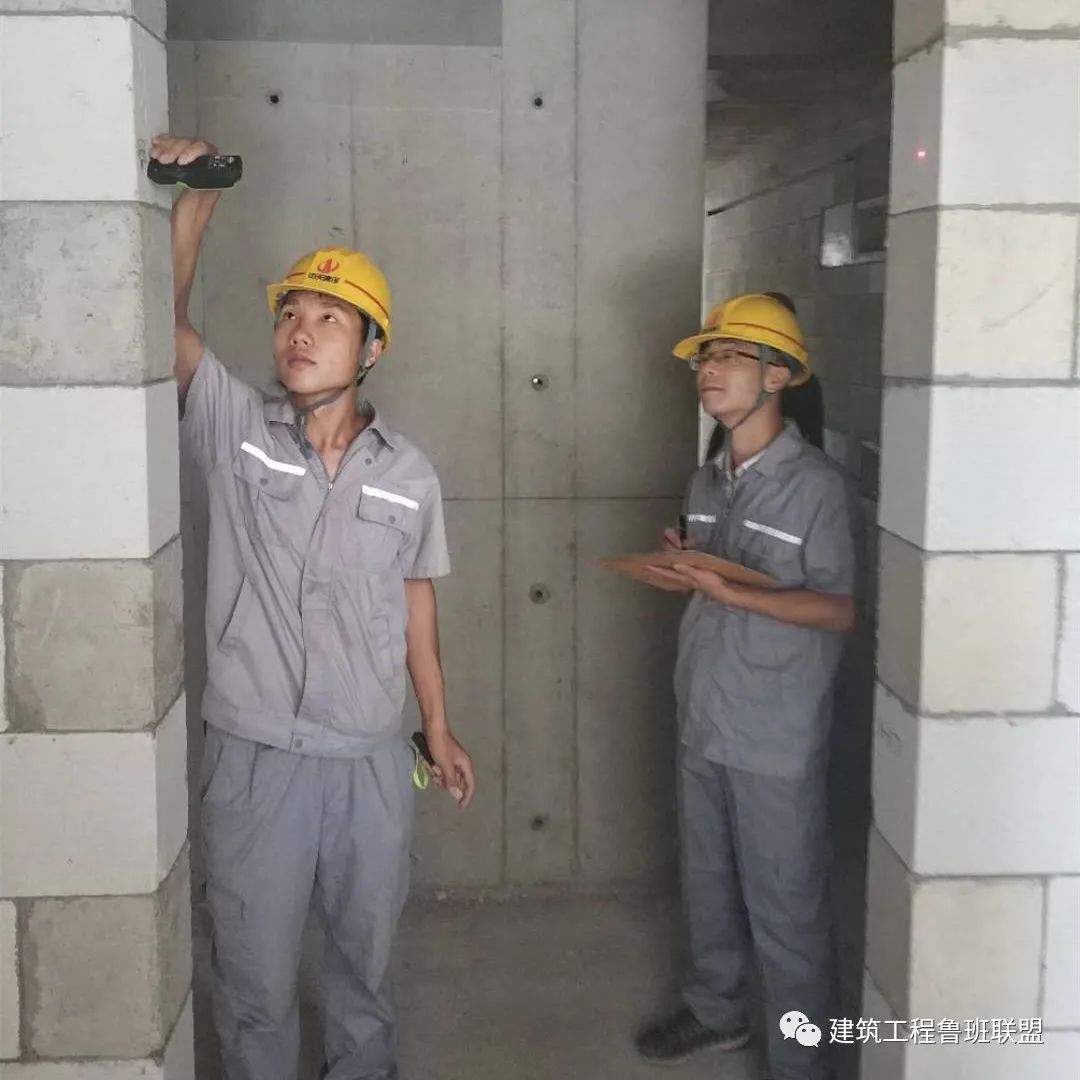

精细放线
精细放线
精细放线

植筋点位红色喷漆精确标识

1、配备定型化拉槽机,落实专人,制作砌体植筋预留槽,保证植筋位置的准确性,拉槽机可调整距边尺寸,可加工200mm和100mm等多种宽度的砌块。部分异型砌块与包管部位砌块集中切割。
植筋拉槽机

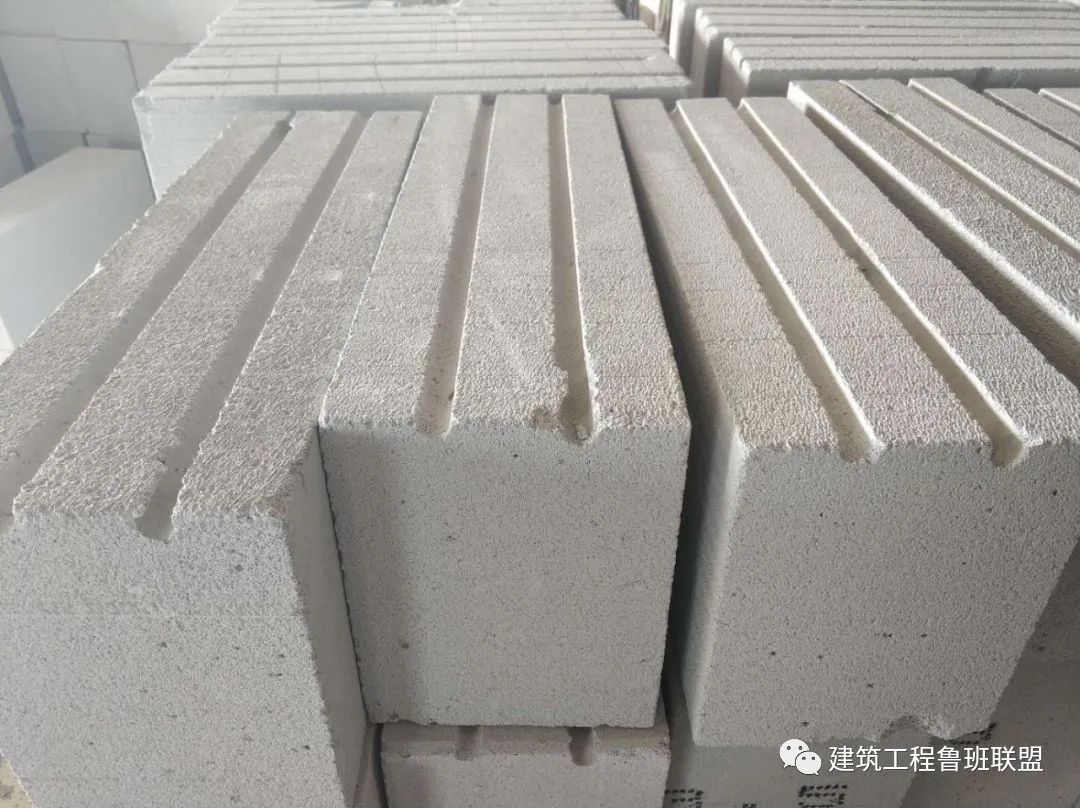

拉槽效果
2、户内强弱电箱预制及门洞口部位木砖预制。
门洞木砖
预制强弱电箱PC

采用膨胀螺栓+锚板焊接式植筋,抗拉拔强度相比传统植筋方式成型质量更有保障,且减少了植筋后的技术间歇。箍筋及植筋加工采用定型化弯箍机集中加工,尺寸精准,角度正确。
定型化弯箍机
半成品
成型效果
成型效果
1、基层凿毛:在厨房、卫生间、浴室等处设置的混凝土反坎,用墨线弹出需凿毛区域边线,采用手持式(气动)混凝土凿毛机,将凿毛头轻轻接触混凝土面并移动凿毛机进行凿毛操作,深度需要剔出结构石子面,竖向结合面亦是如此。
反坎凿毛
反坎凿毛效果

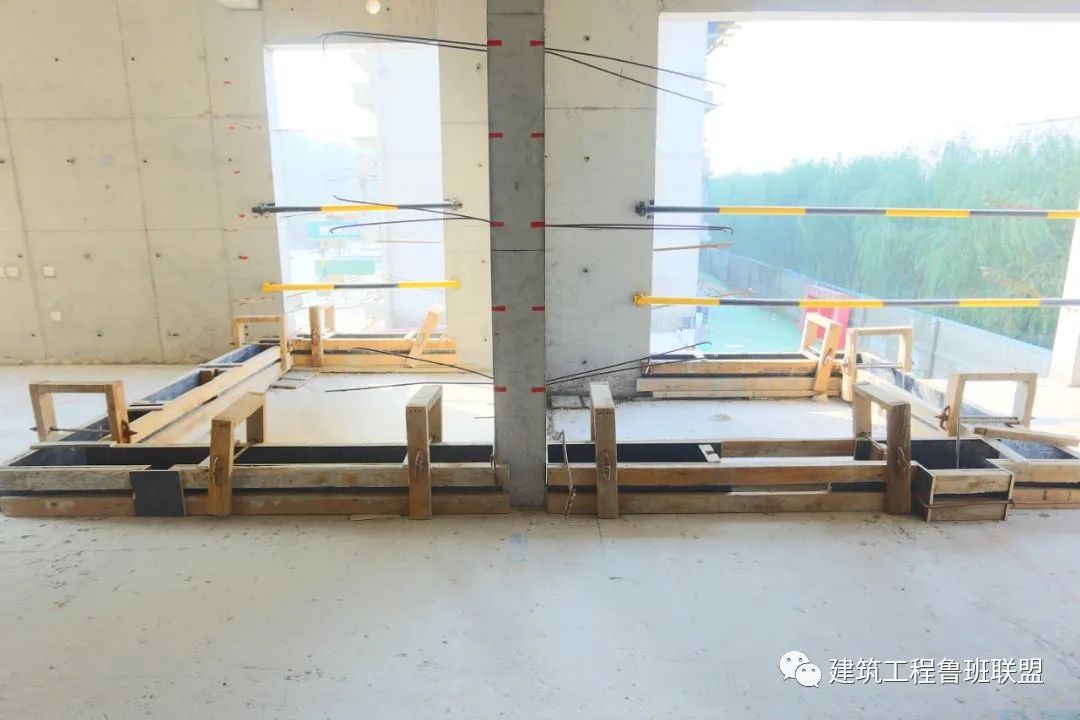

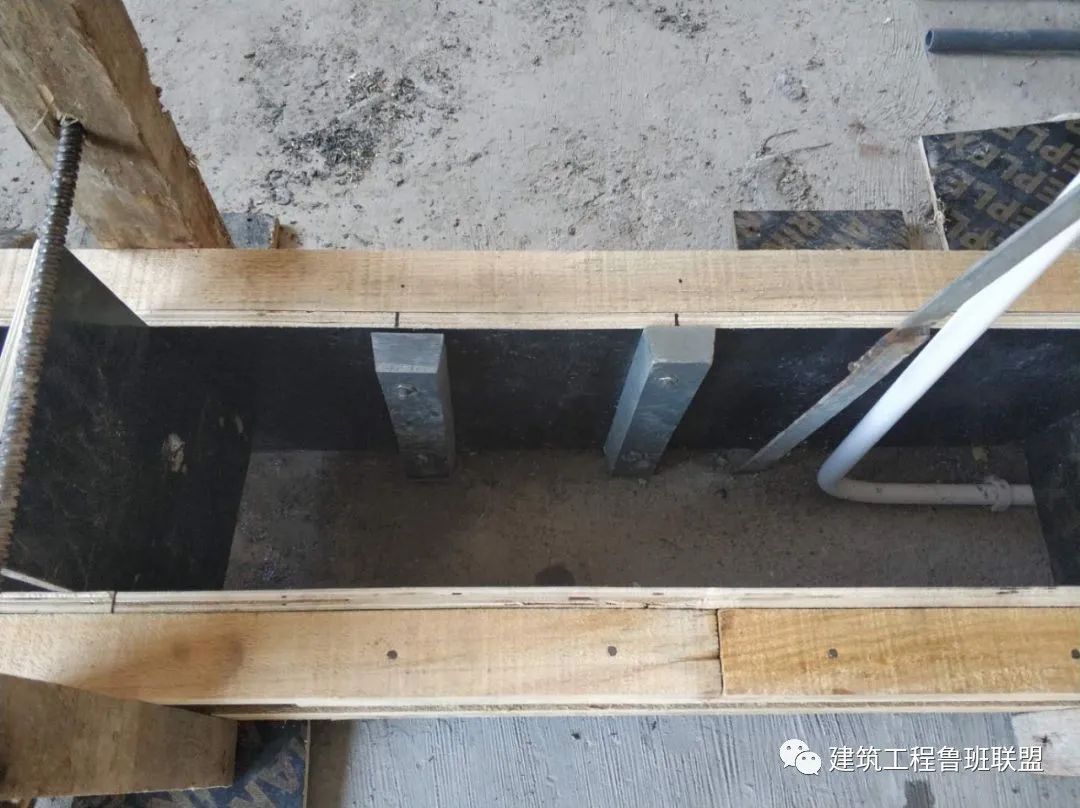

2、反坎施工:①混凝土反坎模板加固时采用定型化“U”型梁夹和压脚模板,禁止反坎内设置水泥撑、定位筋。②给水管横向穿过反坎时采用“U”型防渗漏套管,避免渗漏通道,一次性随反坎浇筑,振捣密实。③当暖气管道或给水管需竖向穿过反坎时采用预留凹槽的形式,避免二次开槽。
反坎支模
防渗漏U型过水弯
压槽
压槽成型效果

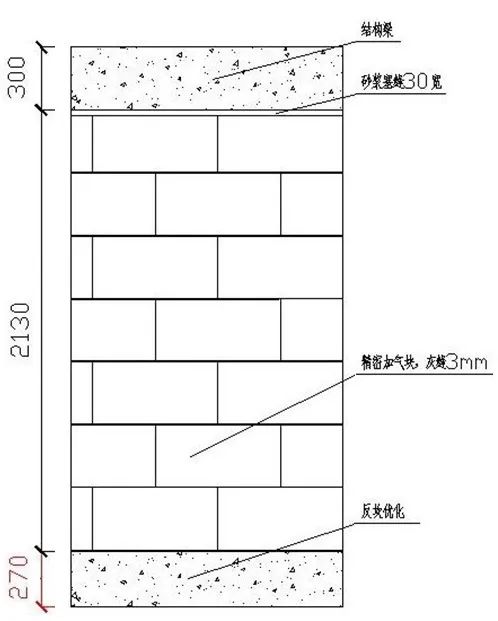

1、采用尺寸为600*185*240mm的砌块,宽度与剪力墙压槽后宽度一致,交接部位进行压槽挂网防开裂处理后,可实现剪力墙直接进入装饰批白或石膏砂浆薄抹灰施工;2皮砌块480mm高满足拉结筋设置间距不大于500mm的规范要求。

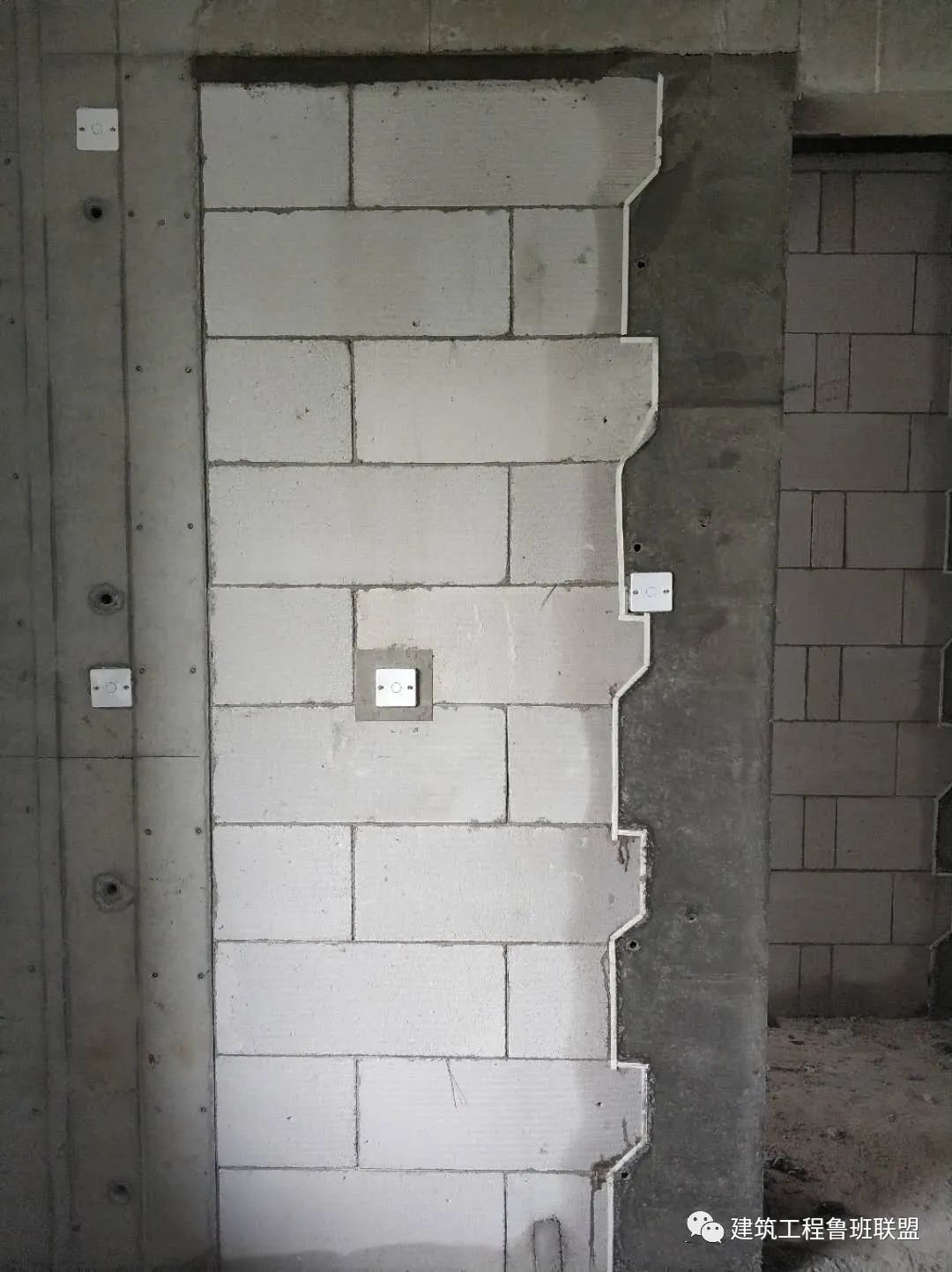

2、采用砌体包管施工工艺,将传统砌筑、开槽、线管安装等工序倒置,水电先行,提前安排线管安装,此工艺开槽在砌块内部,表面观感极佳,且无后期开槽、补槽过程,减少后期空鼓开裂风险。

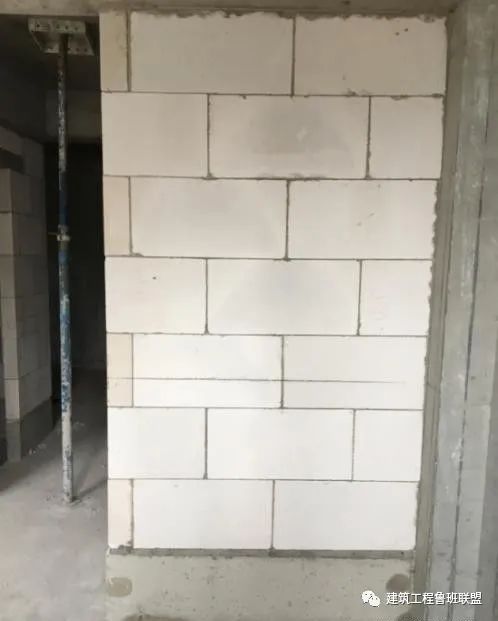

薄砌法施工
砌包管施工
防裂企口

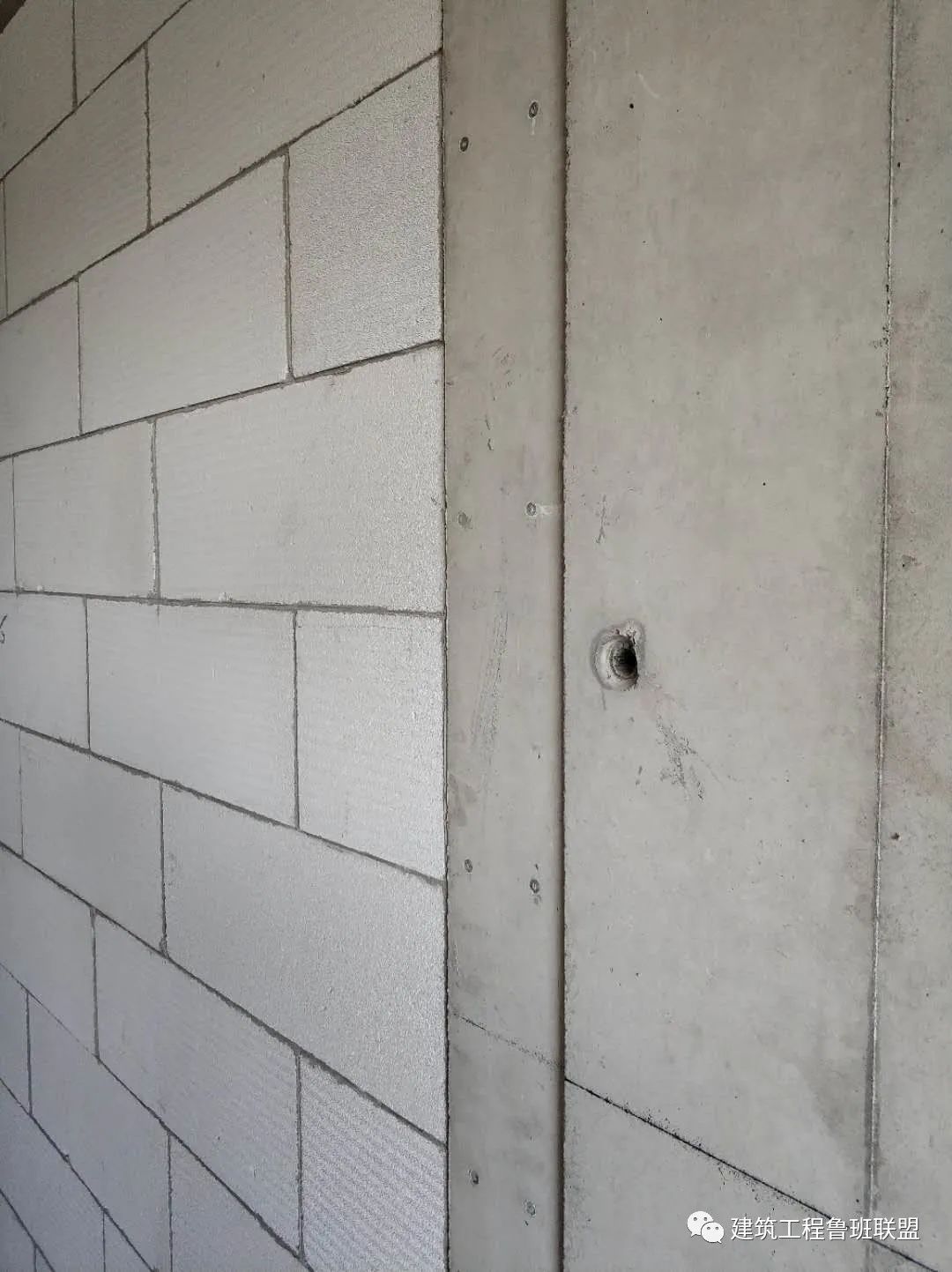

成型效果

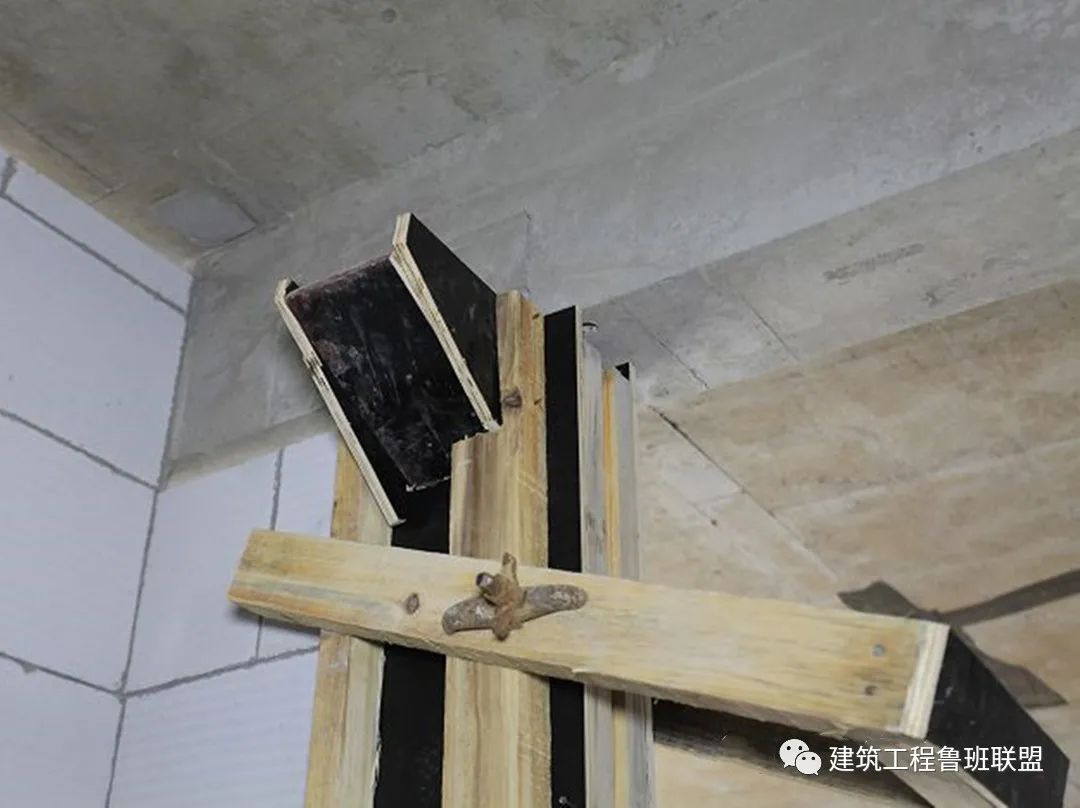

砌体顶部留设30mm左右缝隙,楔入三角形防腐木定位,并于14日后再进行塞缝处理。
防腐木顶塞
微膨胀混凝土顶塞
构造柱上口支模时需设置簸箕口;构造柱模板加固禁止在砌体上穿孔,对拉螺杆设置在构造柱内部或侧边。
喇叭口设置

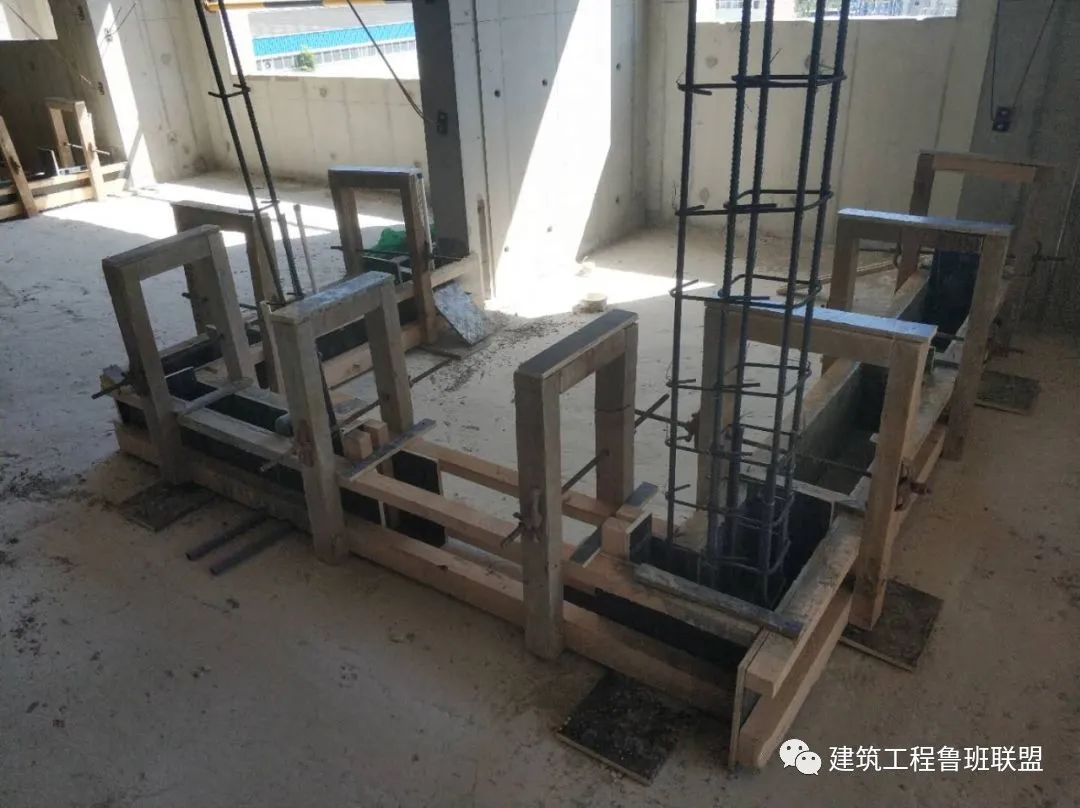

构造柱支模
构造柱成型效果
项目部将砌体各道工序进行分解,识别重要管控节点,明确每道工序操作标准及产品验收标准,检查施工过程是否与标准一致,及时纠偏,固化施工标准,形成样板评审成果,指导后续楼层砌体施工。
现场检查
工艺要点
精细放线
精确放设墙体双边控制线及皮数杆线。
基层坐浆找平
高精度砌块砌筑前应保证基层地坪平整,若不平整,可用1:3砂浆找平。
刮浆砌筑
用专用工具在砌块砌筑面刮出锯齿浆料,再安装到位。
灰缝挤浆
砌块就位后,应进行挤浆,确保浆料均匀,灰缝不超过4mm。
抗震措施
每隔2皮砖设置抗震措施,可植筋或使用L型角码。
垂平度控制
随砌随测,有超出要求的,可使用带钢齿的刮板进行局部打磨。
顶部塞缝
砌体顶部留设30mm左右缝隙,楔入三角形防腐木,并于14日后再进行塞缝处理。
二次配管
可使用专用开槽器进行开槽,也可以在砌筑阶段使用包管砌筑工艺。
来源:建筑工程鲁班联盟
